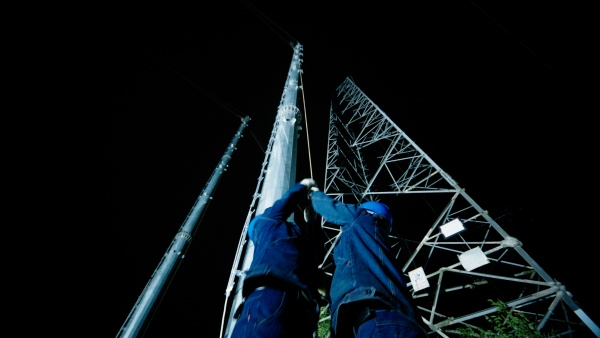

10月21日凌晨4時10分,在新建的河南省平頂山至漯河、周口高速鐵路電力線路遷改工程220千伏Ⅱ英普線停電施工現場,漯河市供電公司作業人員正在進行跨越京廣高鐵導線展放工作。

據悉,220千伏Ⅱ英普線停電施工,停電時間為10月16日至25日,為期10天。將新建鐵塔5基,拆除鐵塔5基,新建線路1.2千米。因新建的部分鐵塔需跨越正在運行的京廣高鐵,在經鐵路產權單位京廣鐵路客運專線河南有限公司對設計方案進行安全評價、運維單位武漢鐵路局對施工方案進行評審后,最終根據武漢鐵路局確定的天窗期開展跨越施工。本次跨越施工展放導線、地線共5根,時間短、任務重、難度大。
為確保京廣高鐵安全運行和新建平頂山-漯河-周口高速鐵路有序推進,漯河供電公司高度重視、統籌規劃,制定嚴密的施工方案,全力以赴保障電力線路遷改工程高質高效推進。
合理配置人力物力。本次施工共投入吊車4輛、牽張設備1套、絞磨機2臺、施工車輛8輛、照明設備5臺,首次使用無人機照明,人員根據任務量合理安排;實行白班、夜班交替施工,加快施工進度。
創新跨越封網方式。采用新建臨時耐張鋼管塔封網方式,在高鐵兩側各建3基鐵塔,在塔頂提前敷設攀登繩,保證登塔安全。新建鋼管塔封網較于普通跨越架封網,具有施工周期短,轉場快、安全性能高且可以重復利用等優點。
全力加強安全管控。實行逐級安全技術交底制,確保所有參與施工人員熟知施工任務、詳細分工、施工時間節點計劃、危險點及安全措施;重點做好夜間施工安全防護措施,設置交通標志、安全標牌、護欄、警戒燈等,安保人員不間斷巡視保護,確保行人安全,對施工人員實施晚交班早點名制度,根據夜間施工內容進行針對性安全技術交底;在每個施工點工作任務完畢后,配合高鐵現場負責人員做好相關工作,確保安全,全力護航高速鐵路建設。(何獻軍)
